گزارش پروژه‌ی ساوه، همدان (سخنرانی گردهمایی نهم به‌شماره‌ی 3)
چهارشنبه، 28 شهریور 1403

گزارش پروژه‌ی ساوه، همدان (سخنرانی گردهمایی نهم به‌شماره‌ی 3)

سخنرانی مهندس داور علیزاده در گردهمایی نهم
گزارش پروژه‌ی ساوه، همدان

عنوان پروژه
سلام عرض می‌کنم خدمت مدیرعامل محترم، هیأت‌مدیره و همکاران عزیز
بنده می‌خواهم بابت پروژه‌ی «عملیات احداث ساختمان‌های جانبی ایستگاه راه‌آهن ساوه و همدان» گزارش ارائه بدهم؛ امیدوارم مورد استفاده‌ی دوستان قرار بگیرد. موضوع پروژه: «عملیات احداث ساختمان‌های یگان و پاسگاه انتظامی ایستگاه راه‌آهن همدان، نمازخانه و ساختمان جنبی ایستگاه راه‌آهن ساوه در محور تهران، همدان» است.
کارفرما و ناظر
کارفرمای پروژه، «شرکت ساخت و توسعه‌ی زیربناهای حمل و نقل کشور» است که بالغ بر صدها پروژه‌ی عمرانی در زمینه‌ی ریلی و آزادراه‌ها است و یکی از کارفرمایانی است که زیرنظر وزارت راه فعالیت می‌کند و پروژه‌های عمرانی زیادی در کشور دارد.
دستگاه نظارت ما «شرکت مهندسین مشاور پژوهش‌های ساختمانی ایران» است.
محل اجرای پروژه
محل اجرای پروژه‌ها در دو منطقه است:
  • یکی استان مرکزی، بخش و شهرستان ساوه
  • و دیگری خود استان همدان.
پیمان
پیمان شامل انجام پروژه‌های ساختمانی، تأسیساتی، محوطه‌سازه و احداث راه‌های دسترسی است. مدت پیمان، 24 ماه بوده است که از لحاظ حجم عملیات، حدود 65 درصدش در شهرستان ساوه و حدود 35 درصد در استان همدان است.
پروژه‌ی ساوه

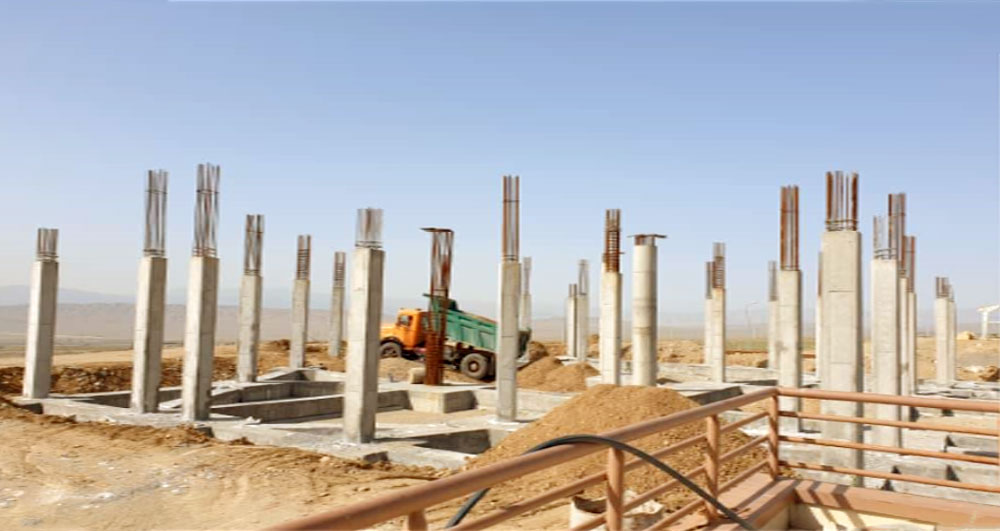

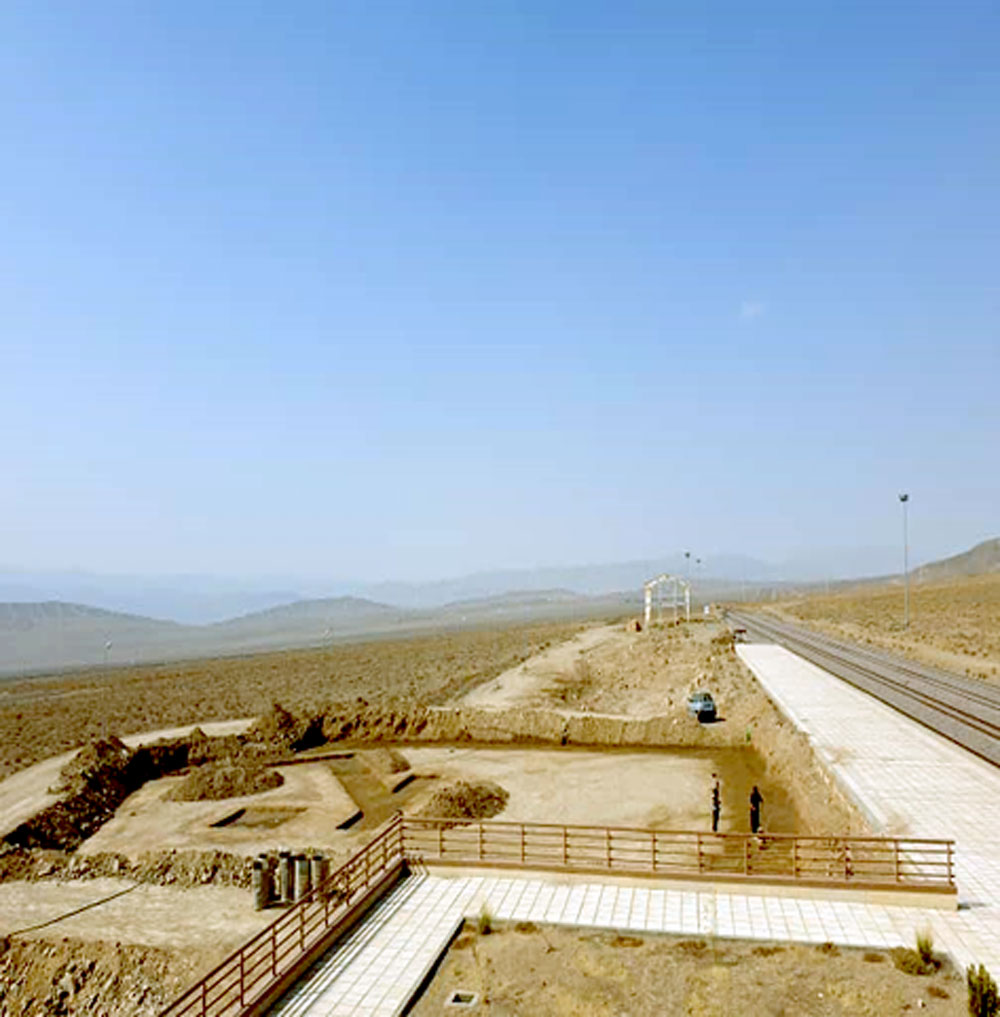

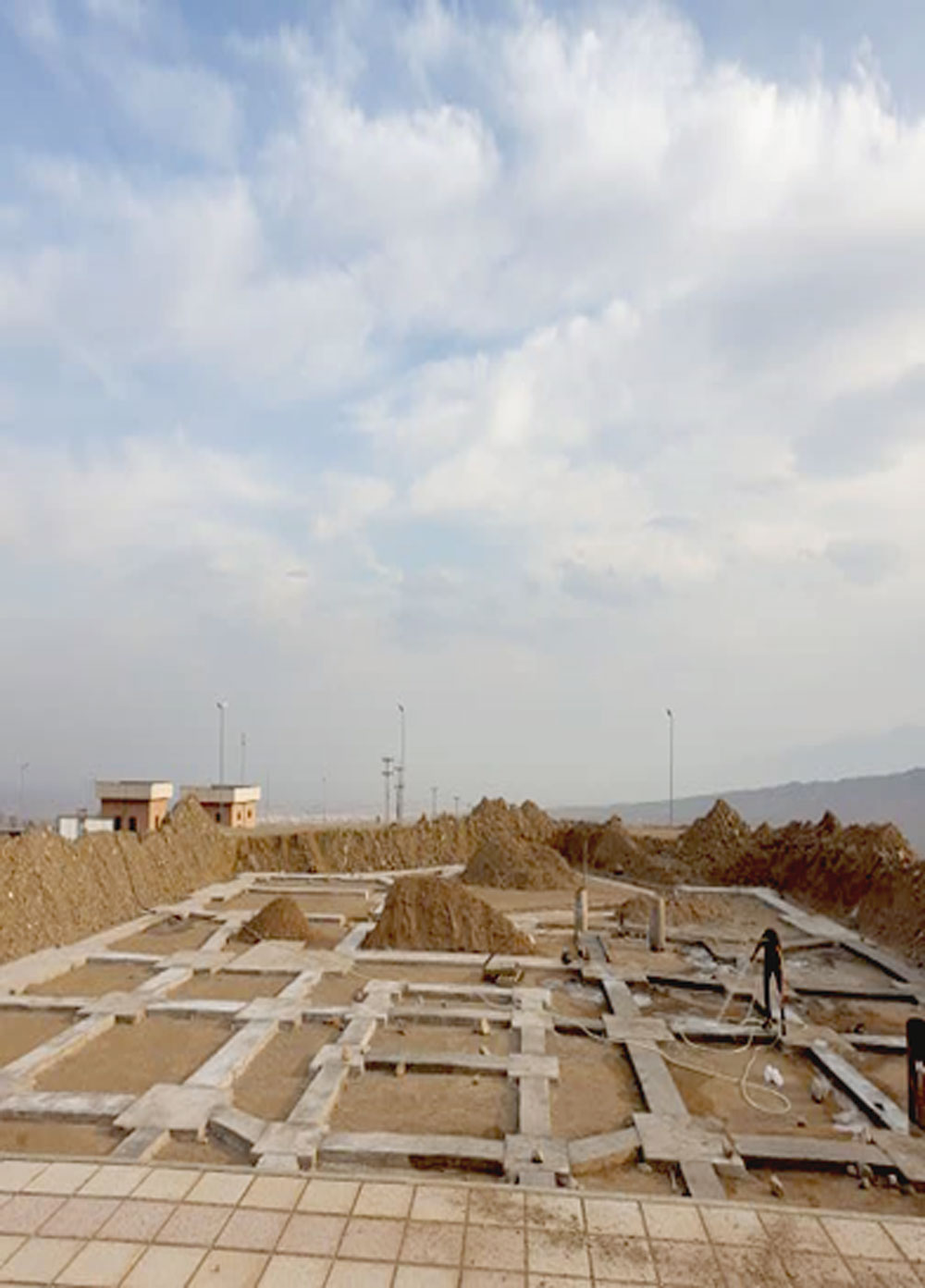

بخش شهرستان ساوه با توجه به این‌که 65 درصد پروژه در این شهرستان است و در جلسه‌ای که بابت این پروژه تشکیل شد مطرح کردیم کارفرما با پیمانکار قبلی را که هم‌چنان در پروژه مستقر هست اختلاف‌های قراردادی و نظری دارد که هنوز نتوانسته است با وی به جمع‌بندی برسد و پیمانکار قبلی از تحویل پروژه و انجام صورت‌جلسه‌ی مشترک با شرکت ما سرباز می‌زند و تنها ساختمان نمازخانه را تنها به‌صورت لفظی و بدون این‌که مکتوب کند تحویل داده است که در این ساختمان بالغ بر 1240 مترمربع در یک طبقه است و برای مسیر سنندج تا تهران طراحی شده است.

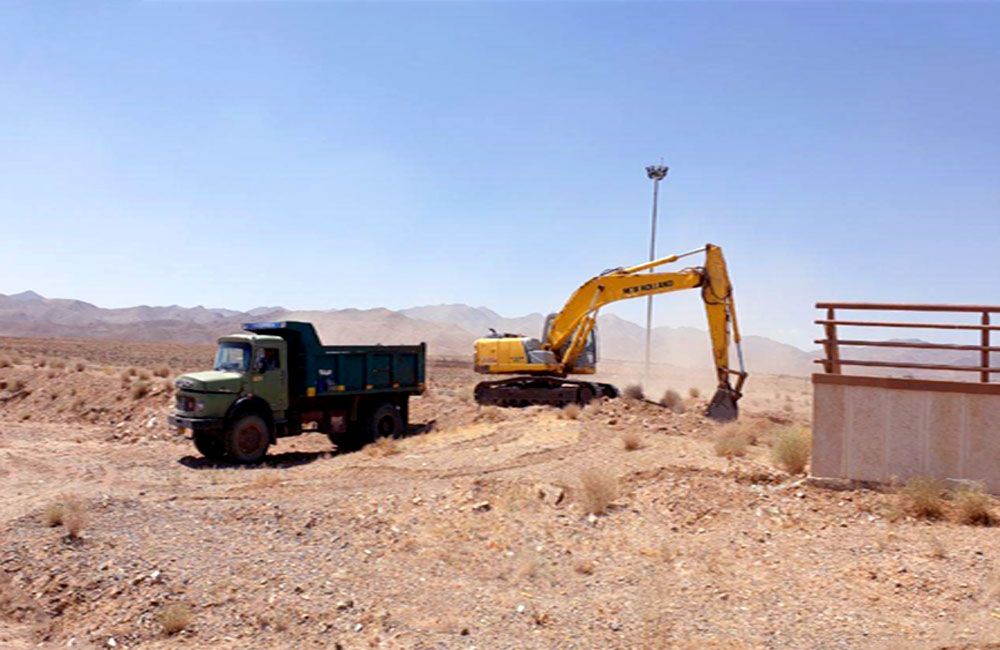

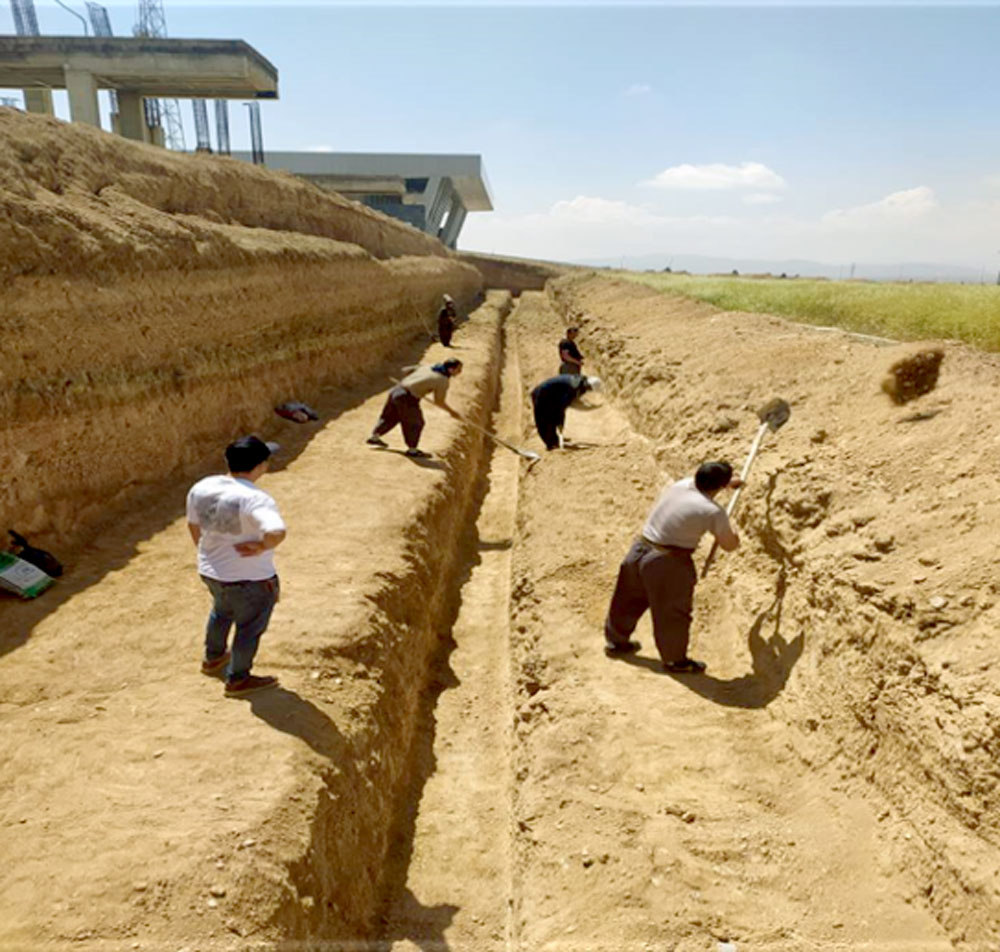

تاکنون عملیات خاک‌برداری، خاک‌ریزی راکفیل، زیرسازی فونداسیون و بعد خاک‌ریزی مخروط انجام داده‌ایم و دوباره خاک‌ریزی سنگ پیاده‌رو انجام شده است؛ بتن میل، فونداسیون و ستون‌ها را اجرا کردیم. در نهایت کاری که انجام می‌دادیم پر کردن چشمه‌های فونداسیون بود. با نظر کارفرما و به‌علت این‌که اختلاف‌نظر بین کارفرما و پیمانکار قبلی وجود داشت به‌گونه‌ای که نمی‌توانستند کار را به ما تحویل دهند با نظر کارفرما، ادامه‌ی کار فعلا تعطیل شده است و منوط به این امر است که بودجه‌ای برای پروژه تأمین شود. چون در زمان دولت‌های قبلی و ریاست‌جمهوری دکتر احمد احمدی‌نژاد، پروژه‌ها عمرانی بود و تأمین بودجه از طریق سازمان برنامه و بودجه انجام می‌گرفت. ولی زمان ریاست‌جمهوری حجت‌الاسلام دکتر حسن روحانی، تأمین بودجه‌ها را استانی کردند و خود استان‌ها و استانداران باید بودجه‌ها را تأمین می‌کردند؛ به‌گونه‌ای که الآن استاندار اراک و فرماندار شهرستان ساوه اعتقادشان بر این است که این پروژه بابت محور همدان است و اصلا پروژه به ما ارتباطی ندارد و بدین‌ترتیب هیچ‌گونه همکاری‌ای بابت تأمین بودجه انجام نمی‌شود.
عکس‌های پاورپوینت از عملیاتی است که از پروژه‌ی ساوه برای نمایش گذاشته‌ام که مربوط به خاک‌برداری و خاک‌ریزی لایه‌های راکفیل، بتن‌ریزی‌هایی که بابت فونداسیون، ستون‌هایی و شناژهای زیر دیوار انجام داده‌ایم و الآن کاری که داشتیم انجام می‌دادیم و به‌اتمام رسیده است پر کردن چشمه‌های فونداسیون بوده است که به‌صورت دو لایه‌ی 30 سانتی‌متری مخروط سنگی ریختیم و در حال آب‌پاشی و تحکیم است که نهایت کاری است که در پروژه‌ی ساوه انجام داده‌ایم و فعلا پروژه به حالت تعطیل است.

پروژه‌ی همدان
ولی در بخش استان همدان با توجه به این‌که نیاز ایستگاه است و اهمیتی که پروژه برای مسؤولان استانی به‌خصوص استاندار و نماینده‌های استان وجود دارد و در مورد پروژه خیلی حساس هستند و بازدیدهای هفتگی از پروژه دارند تقریبا در تمامی جبهه‌هایی که در قراردادمان هست مشغول کار هستیم که در سه مرحله خدمت‌تان ارائه می‌کنم:

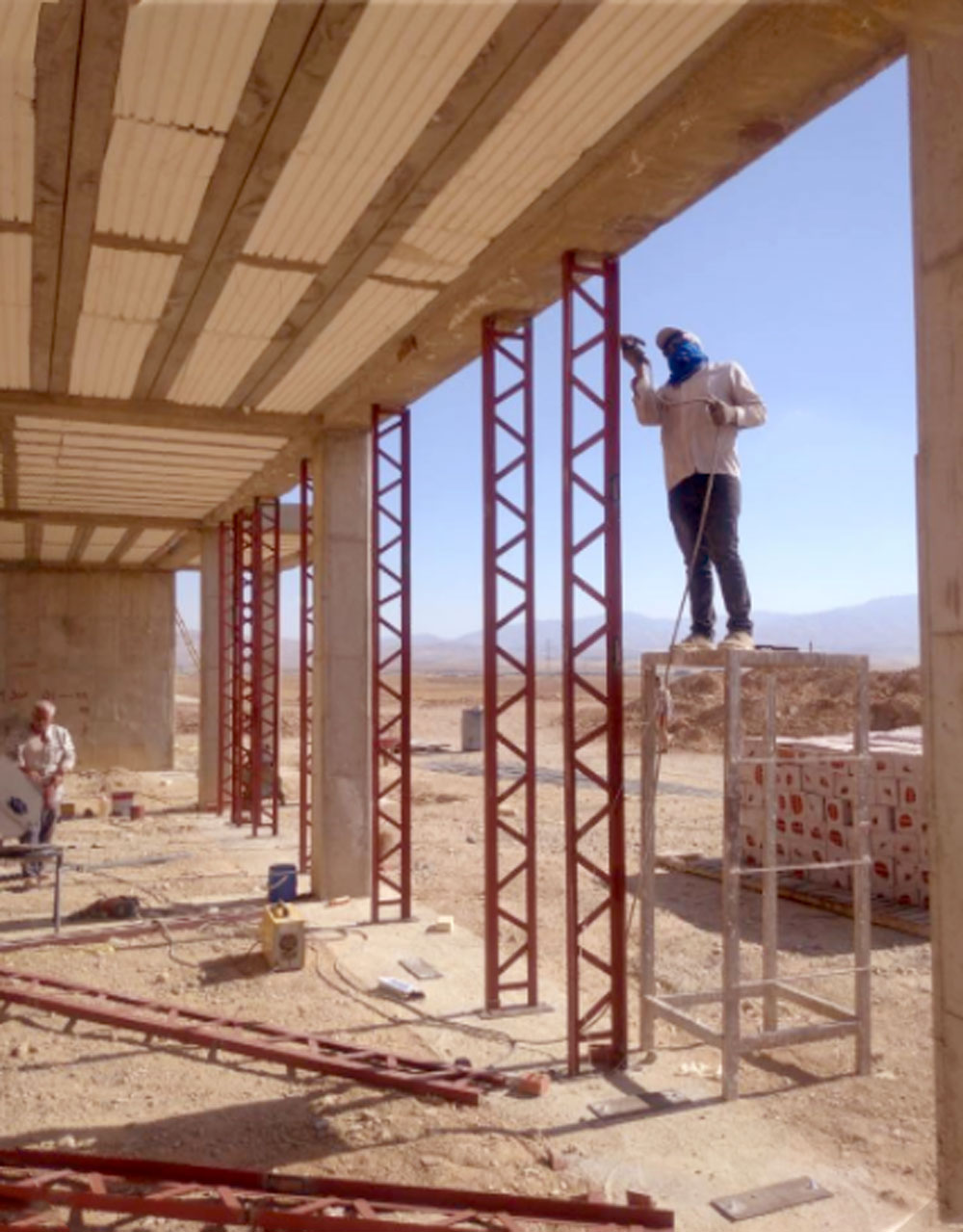

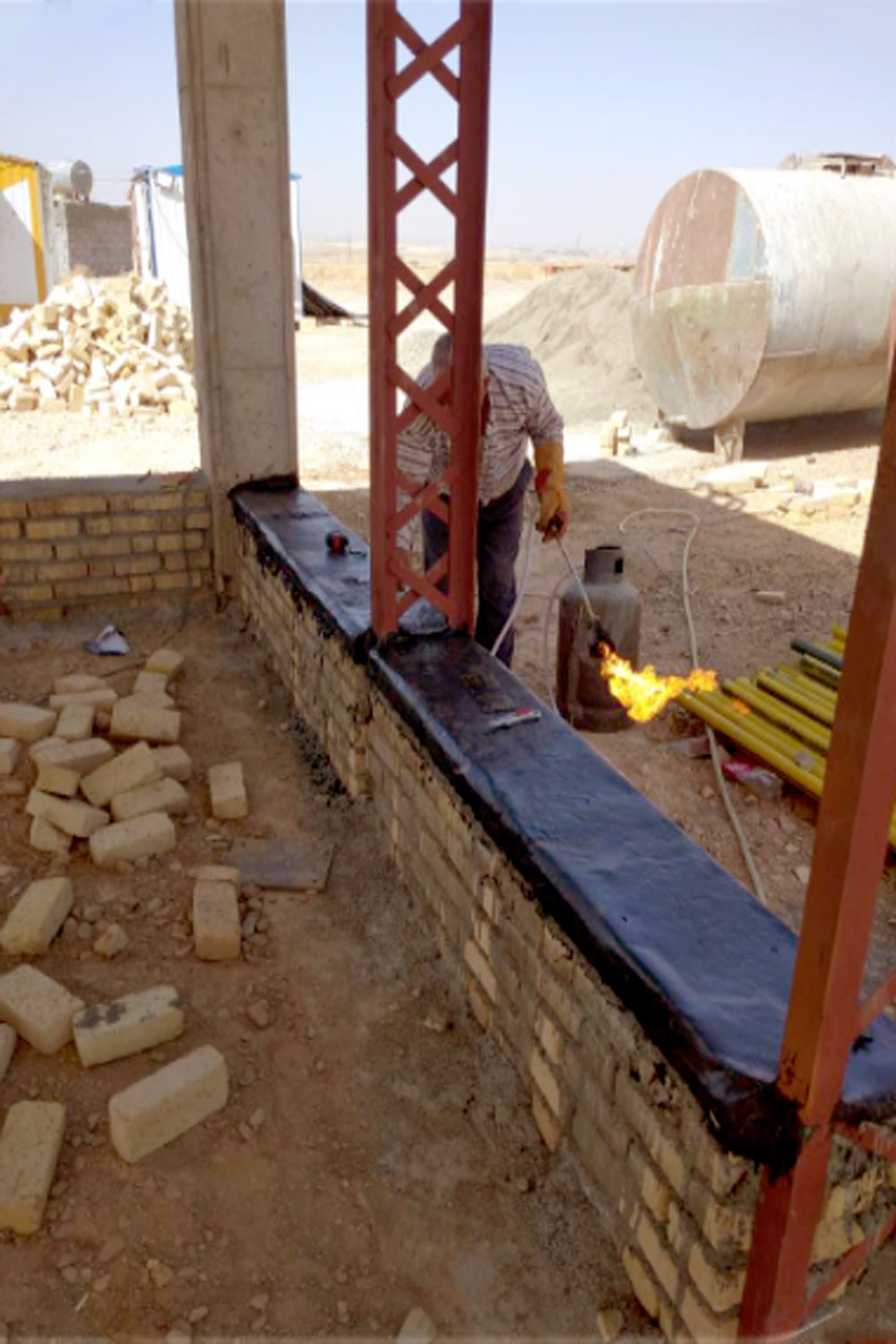

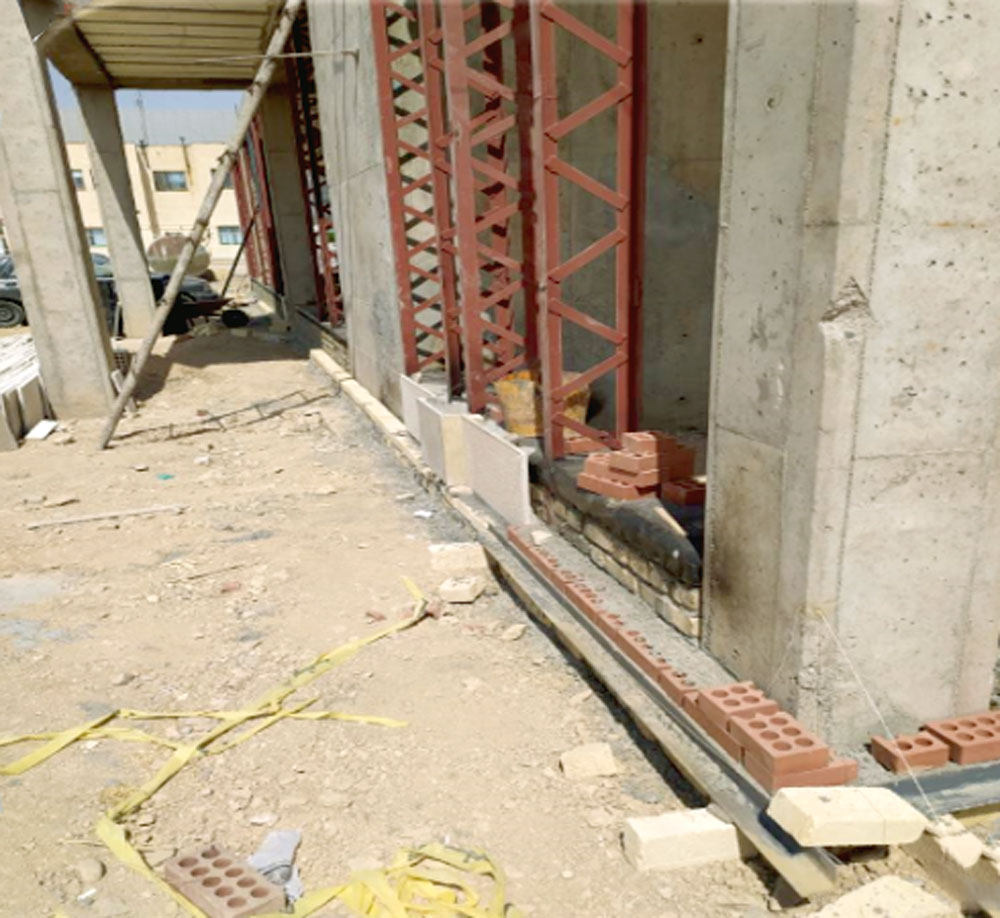

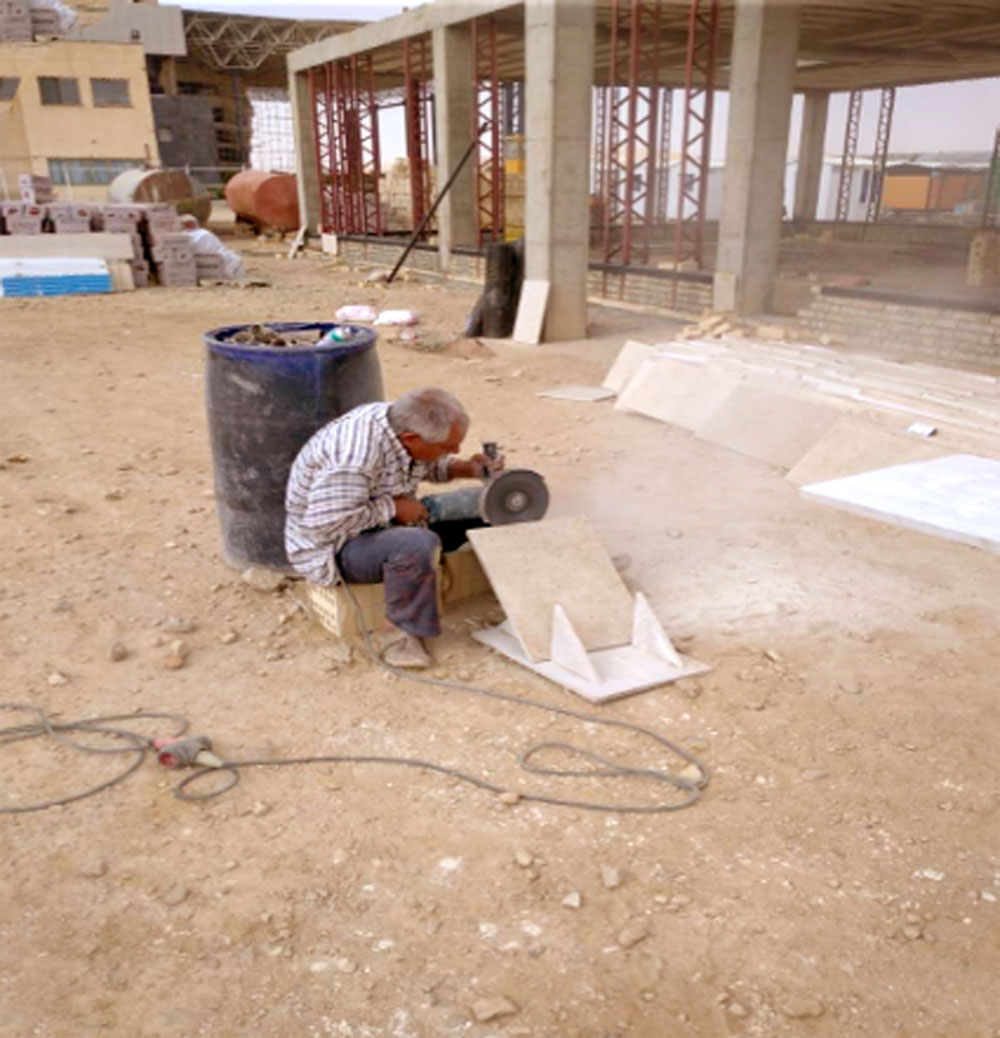

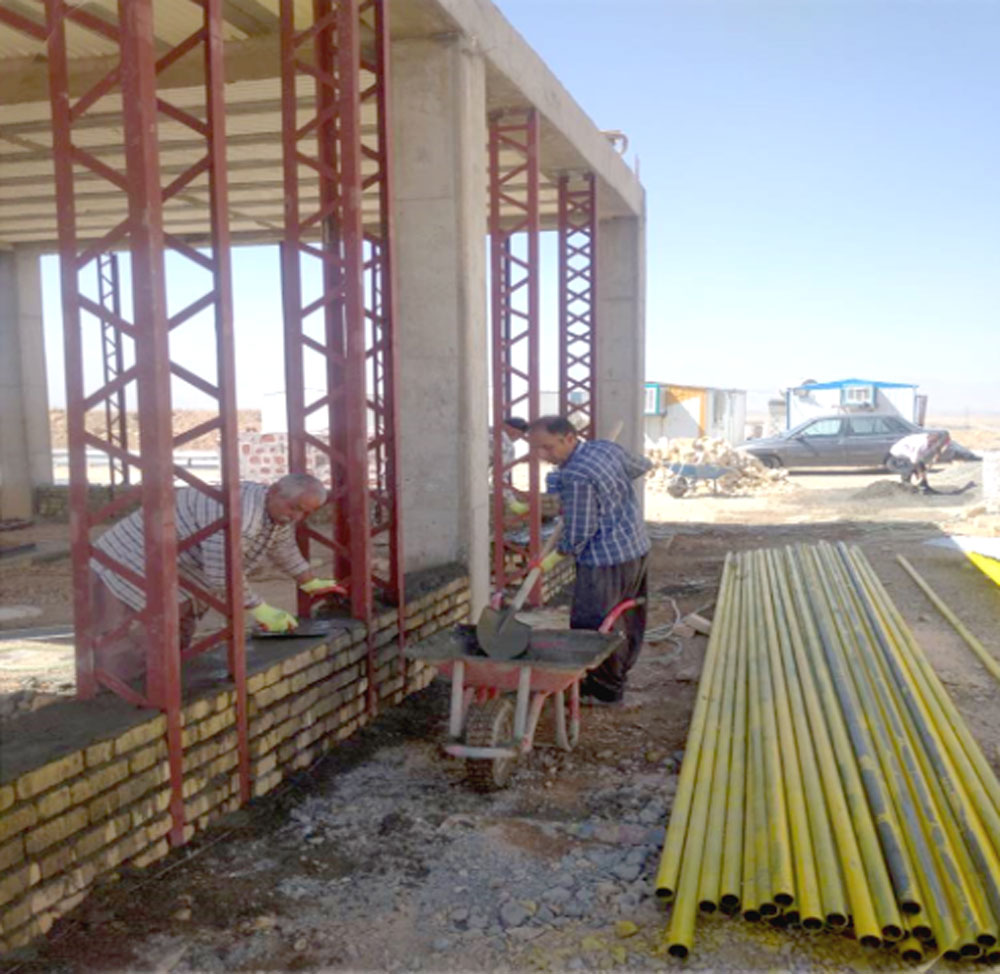

اولی ساختمان پلیس به‌مساحت 350 مترمربع است و ساختمانی است که چهارطرف نما دارد. نمای آن هم ترکیبی از سنگ و آجر ماشینی است که اجرای آن، خیلی سخت و سنگین است. الآن ساخت و نصب وال‌پست را انجام داده‌ایم. کرسی چینی‌های نما تقریبا تمام شده است و نماچینی در حال انجام است.
عکس‌هایی که ملاحظه می‌فرمایید در مورد ساخت و نصب وال‌پست است که به‌اتمام رسیده است.

عکس‌های اجرای کرسی ‌چینی را ملاحظه می‌فرمایید که این عملیات هم به‌اتمام رسیده است.

عکس‌هایی هم که ملاحظه می‌فرمایید شروع نمای شرقی ساختمان پلیس است که نمای اصلی ساختمان به‌شمار می‌رود. نماهای شرقی و شمالی، نماهای اصلی به‌شمار می‌روند که طبق نظر کارفرما، اولویت اجرای آن به‌ترتیب نمای شرقی و نمای شمالی است.

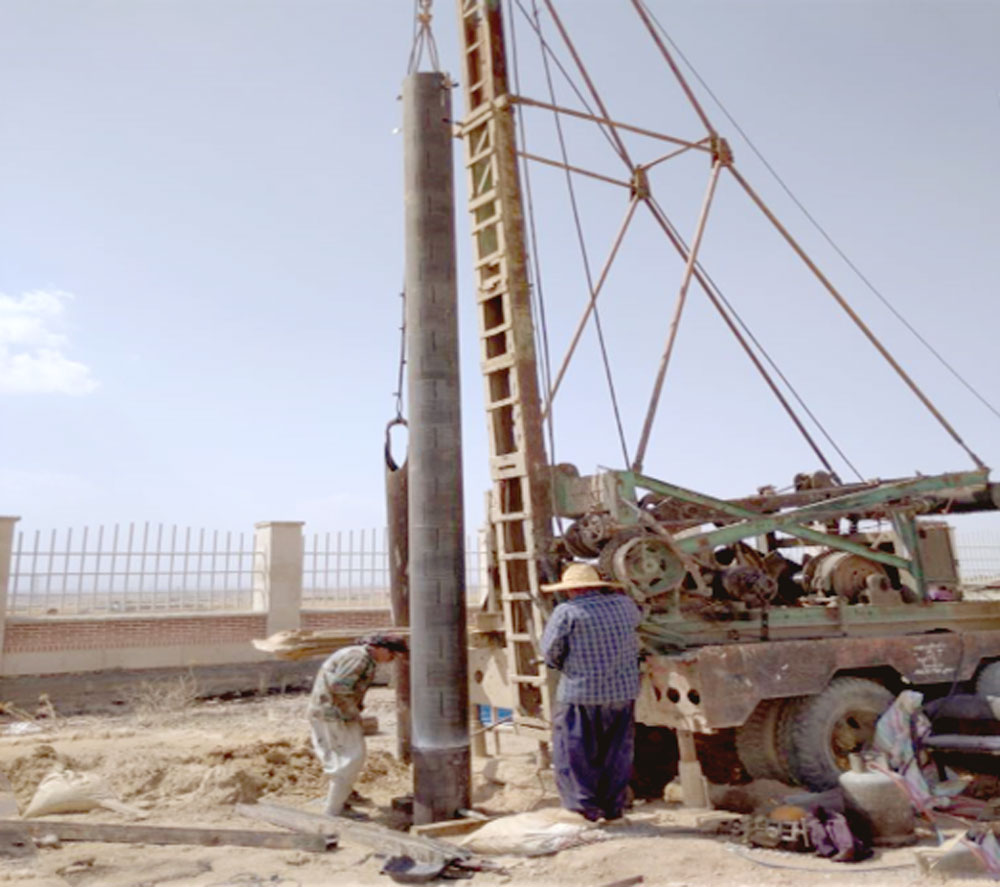

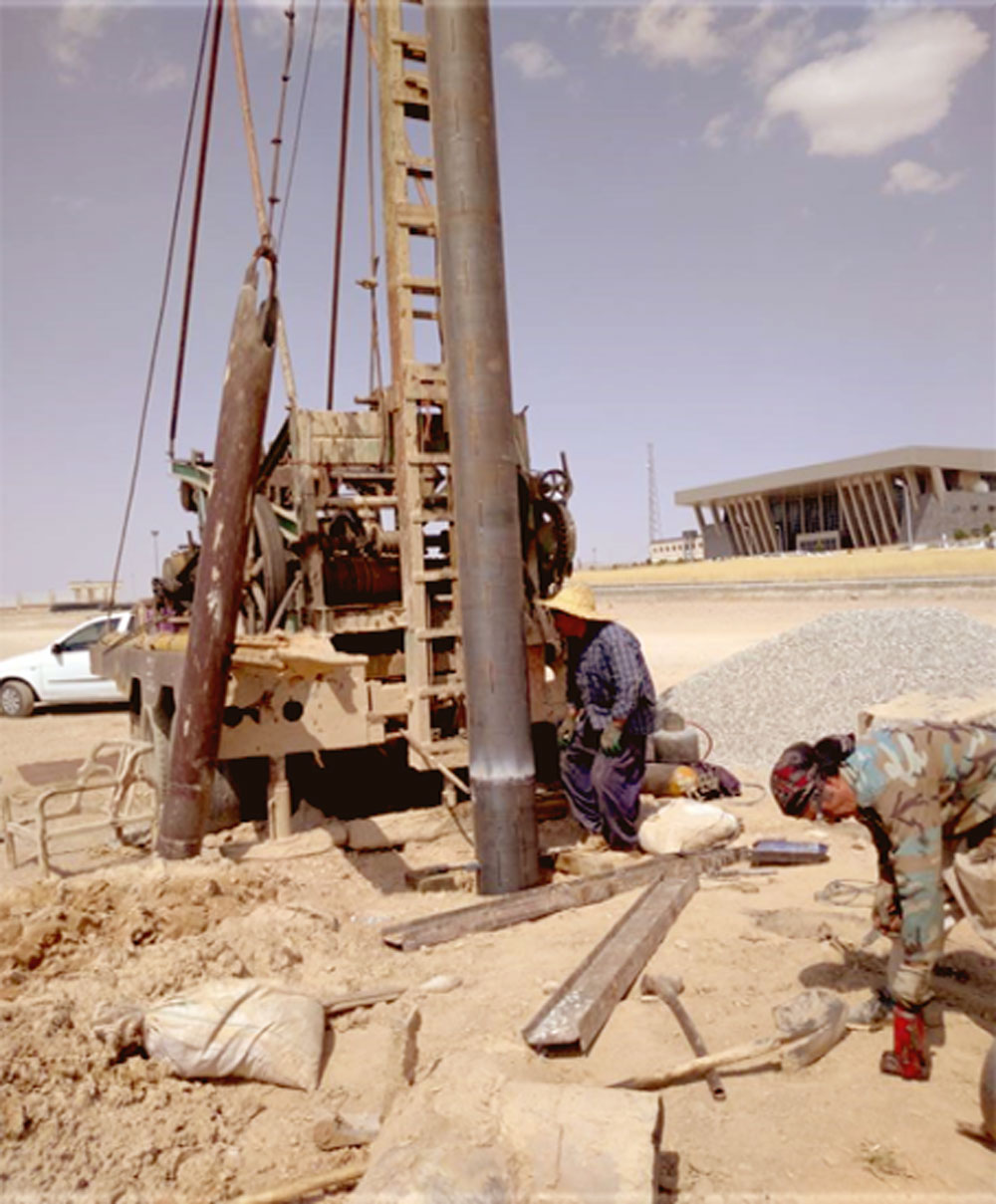

آیتم بعدی که در استان همدان داریم اجرا می‌کنیم حفر چاه آب مصرفی کل ایستگاه است که به‌روش ضربه‌ای به‌عمق 60 متر انجام شده است و قطر حفاری 16 اینچ که دیروز کار حفاری کلا به‌اتمام رسید و بلافاصله کار لوله‌گذاری که به‌قطر 12 اینچ است انجام می‌گیرد ...

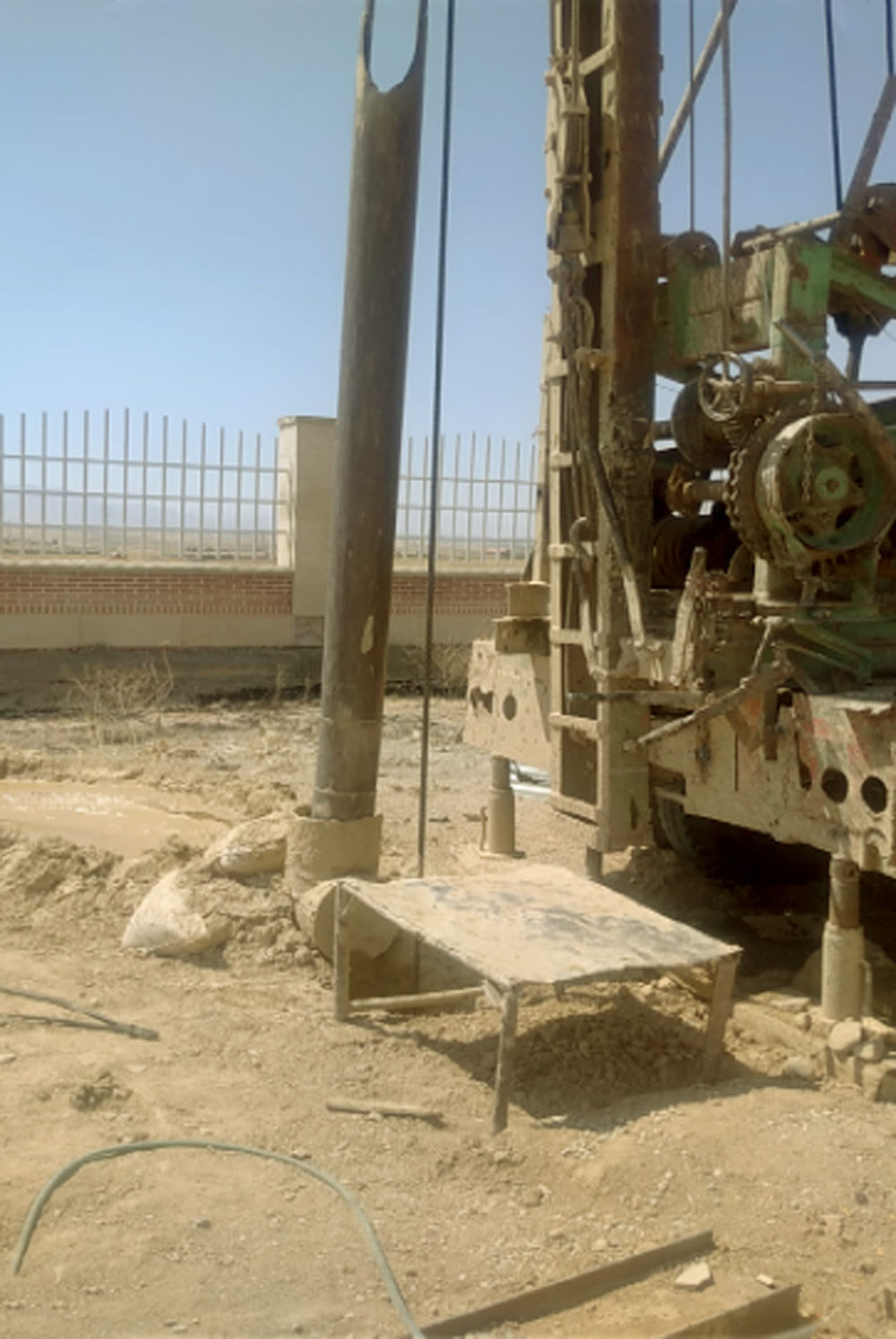

... که عکس‌هایی هم که ملاحظه می‌فرمایید یکی مربوط به حفاری است و دومی که عکس بزرگی است عکس لوله‌گذاری چاه آب است که از دیروز بعدازظهر (29 شهریور 1403) شروع شده است.

لوله‌ها به‌طور مجزا هرکدام شش‌متری بودند که چون از لایه به‌عمق تقریبا 9 الی 10 متر به آب رسیدیم ده تا لوله مصرف می‌شد که 9 تا از لوله‌ها حالت مشبک شده است یک لوله‌ی آخری به‌شکل ساده کار گذاشته شده است.

آیتم بعدی که در پروژه‌ی همدان داریم اجرا می‌کنیم دیوار حایلی است که جلوی ساختمان نمازخانه است که فقط اسکلت آن اجرا شده است و احداث ساختمان نمازخانه از مرحله‌ی اجرا کنار گذاشته شده و فقط اسکلت‌اش مانده است و به‌خاطر این‌که خاکریزی‌ به‌صورت دستی انجام شده است رانش نداشته باشد دیوار حایل دارد اجرا می‌شود.

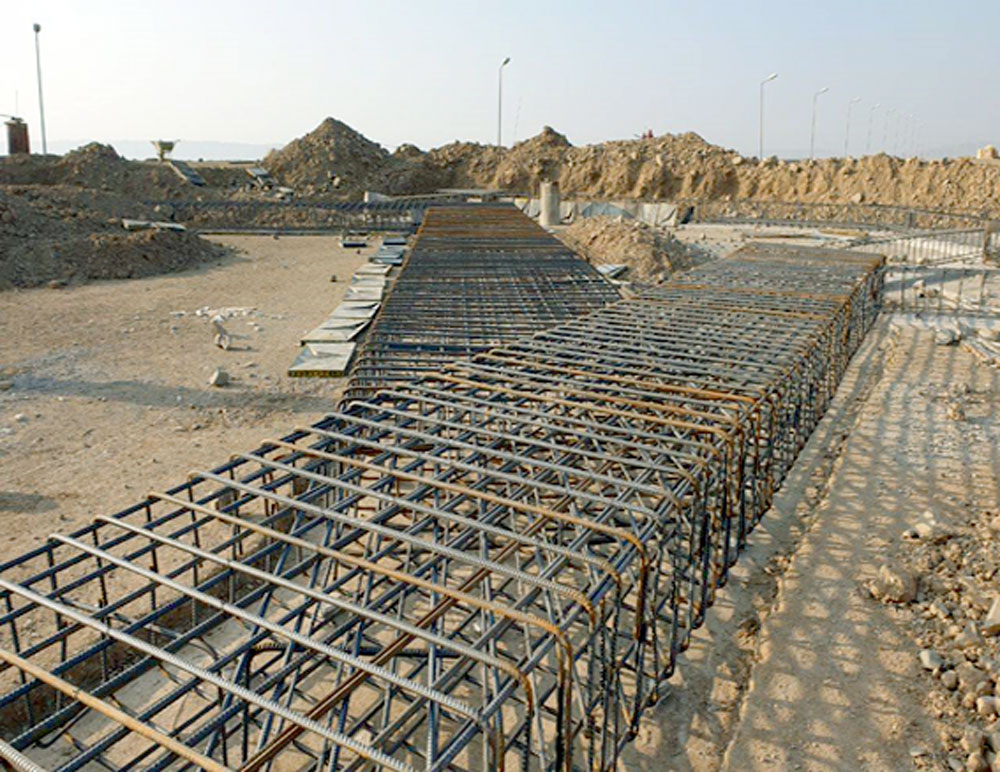

کل طول دیوار، 85 متر است و یک فونداسیون به‌ابعاد 85 متر در 5 متر در 85 سانتی‌متر دارد که زیر فونداسیون دارای یک دیواره‌ی پاشنه است که تقریبا به‌عمق یک‌متر به‌طول 85 سانتی‌‌متر و به‌عرض 60 سانتی‌متر است که مراحل خاک‌برداری، رگلاژ دستی و اجرای «بتن مگر» انجام شده است.
انشاء‌الله مرحله‌ی بعدی کارمان آن است که بتوانیم فونداسیون و خود دیوار - که به‌ارتفاع پنج متر است - را در مرحله‌ی بعدی اجرا کنیم.
این کلیت گزارش پروژه‌ای بود که در ساوه و همدان اجرا کردیم و در حال‌حاضر می‌خواهم عکس‌های منتخب این پروژه را نشان بدهم.

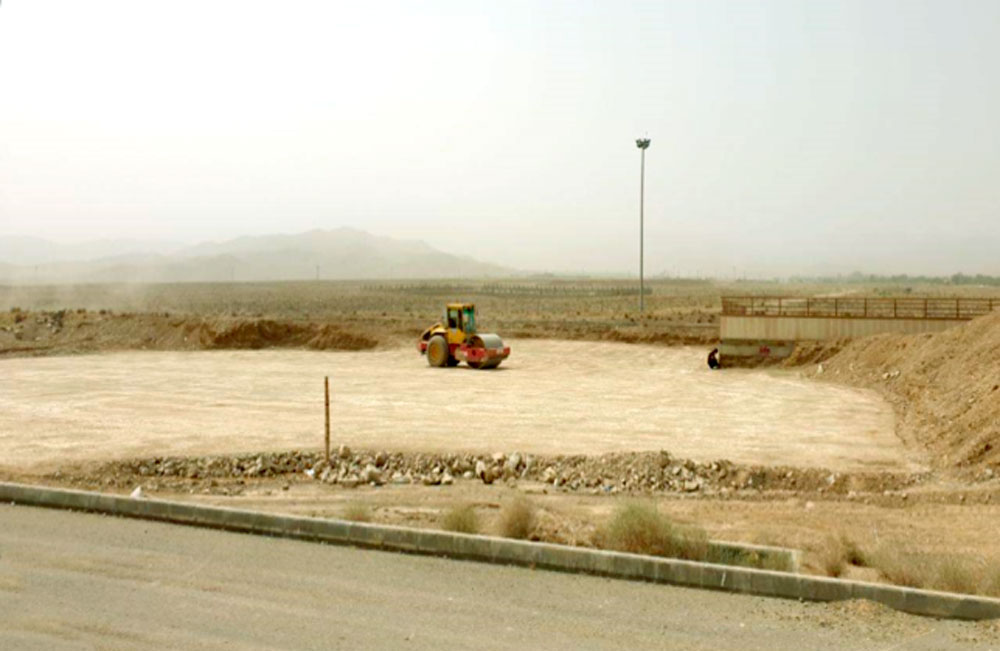

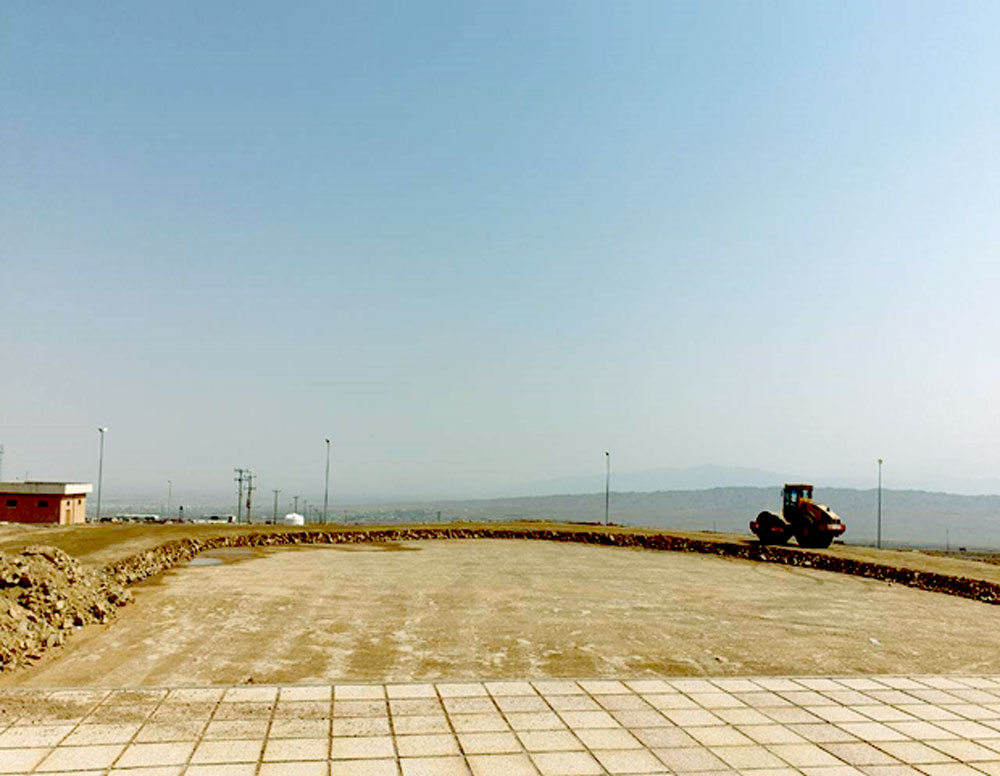

این عکس‌های پروژه‌ی ساوه است که مشتمل بر ساختمان نمازخانه است که پیاده‌روی دور آن در حال غلطک‌زنی است و کوبیدن انجام می‌شود.

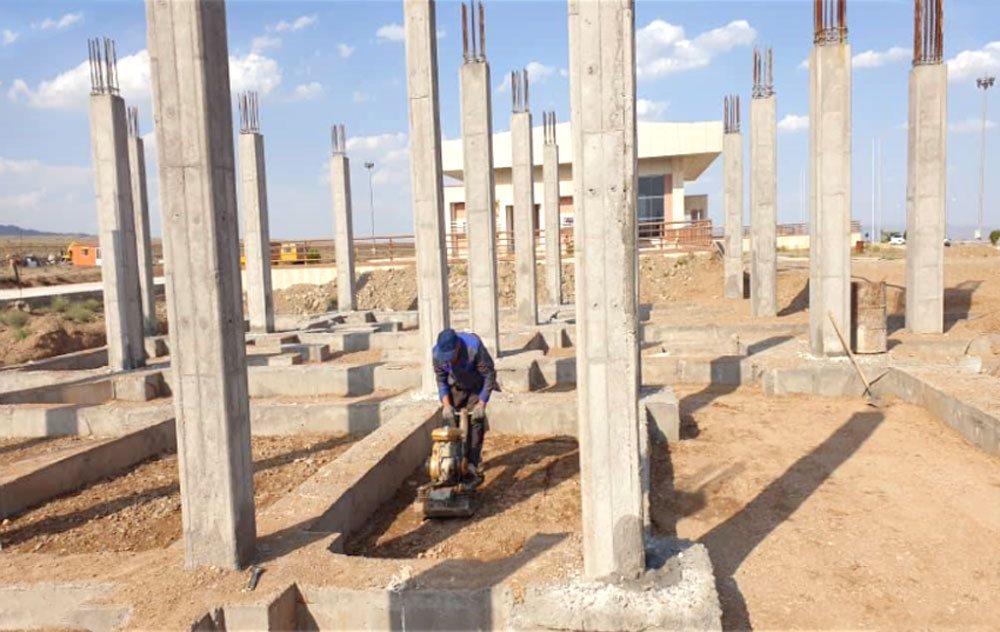

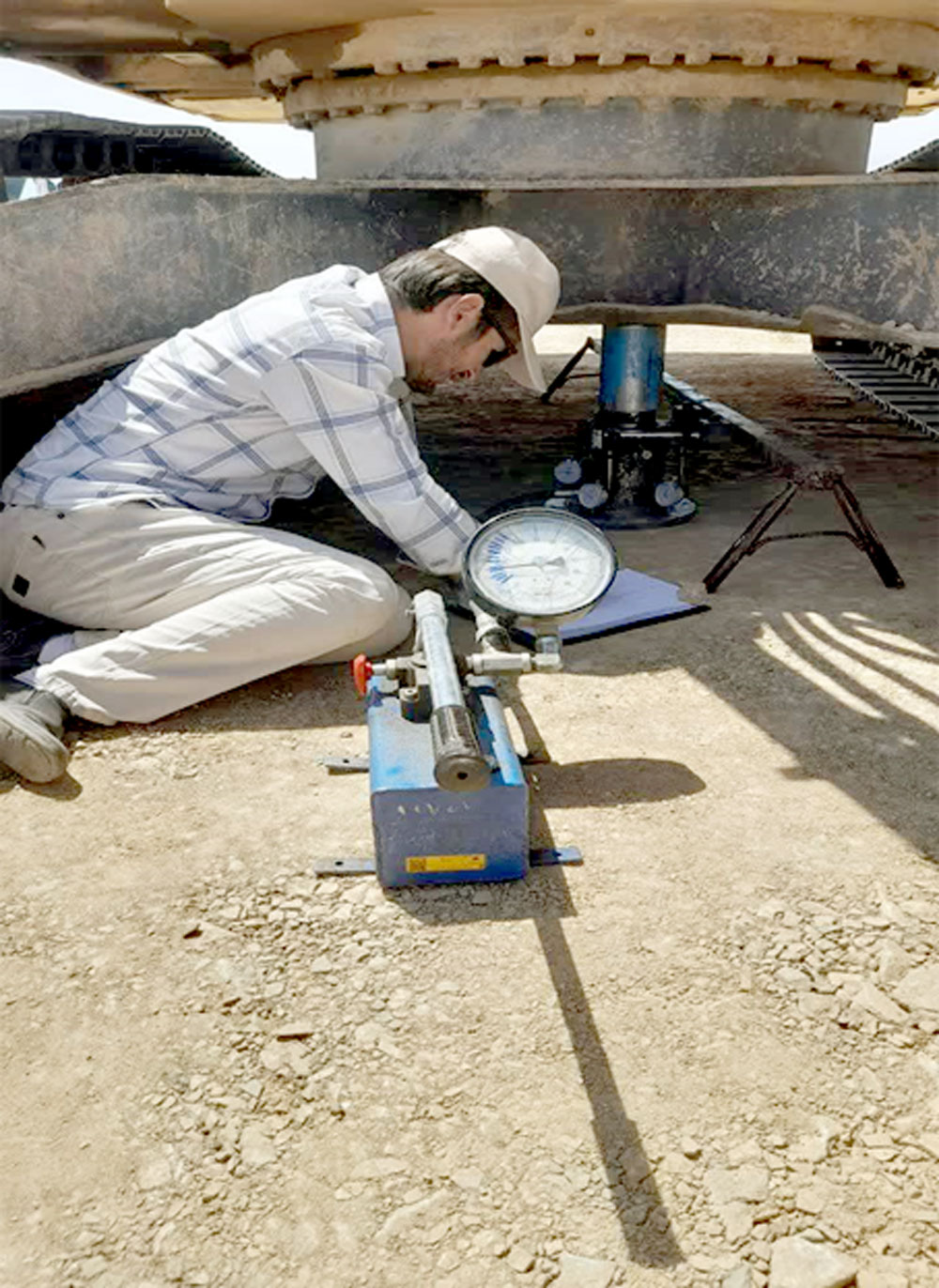

عکس‌های بعدی مربوط به «بتن مگر» و اجرای فونداسیون خود ساختمان نمازخانه است و دومی هم لایه‌های خاک‌ریز سنگی‌ای است که انجام داده‌ایم که در حال انجام تست تحکیم و باربری است.

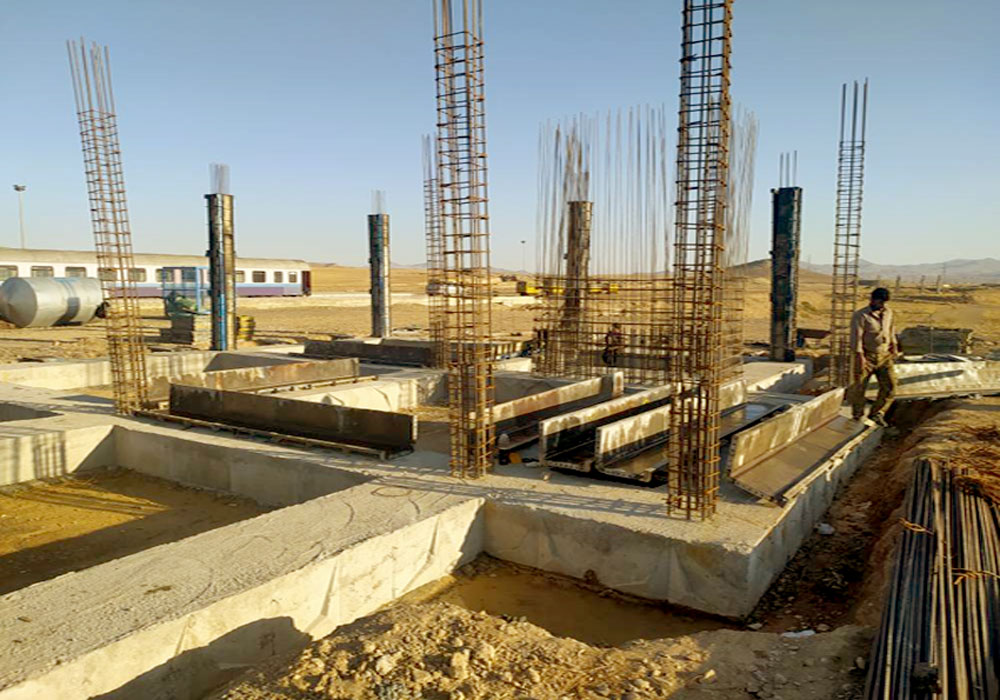

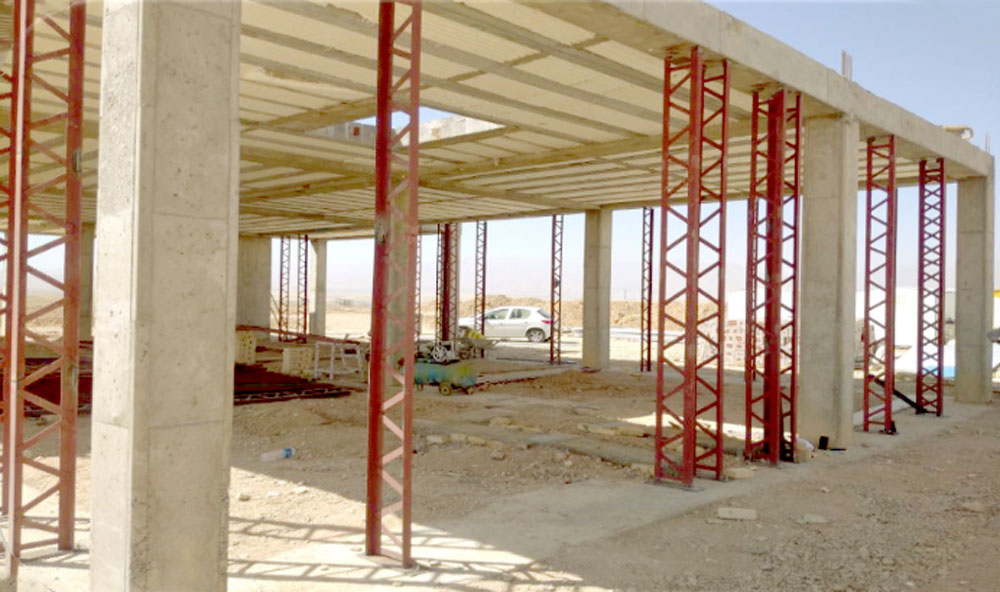

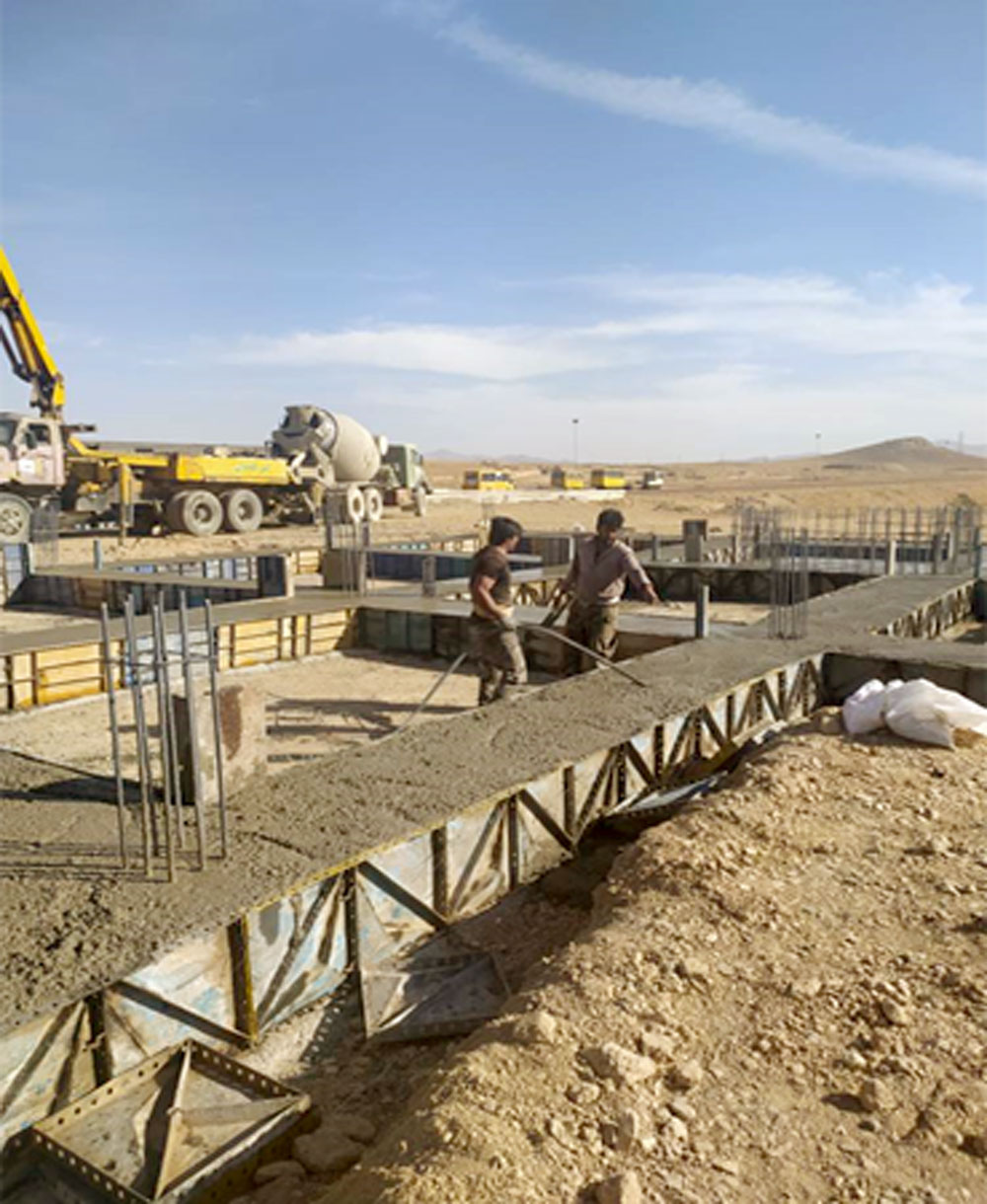

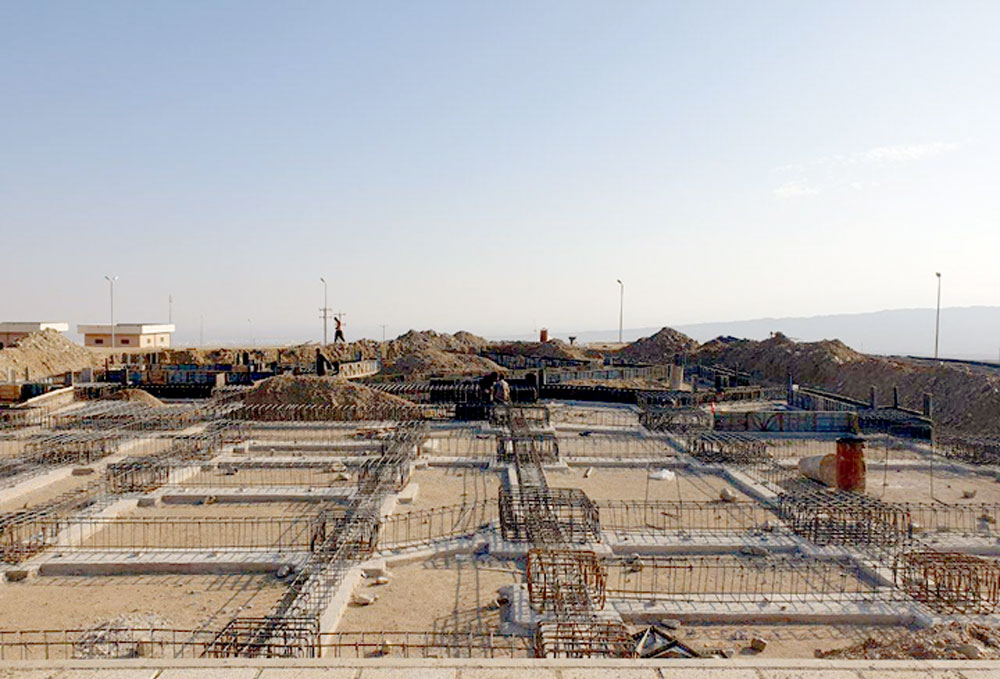

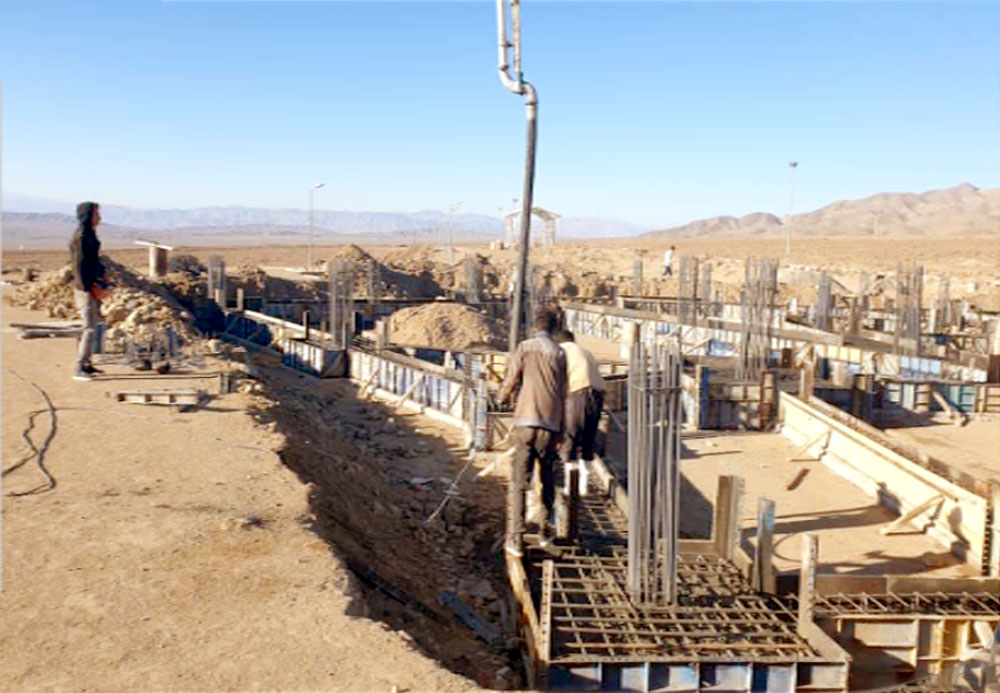

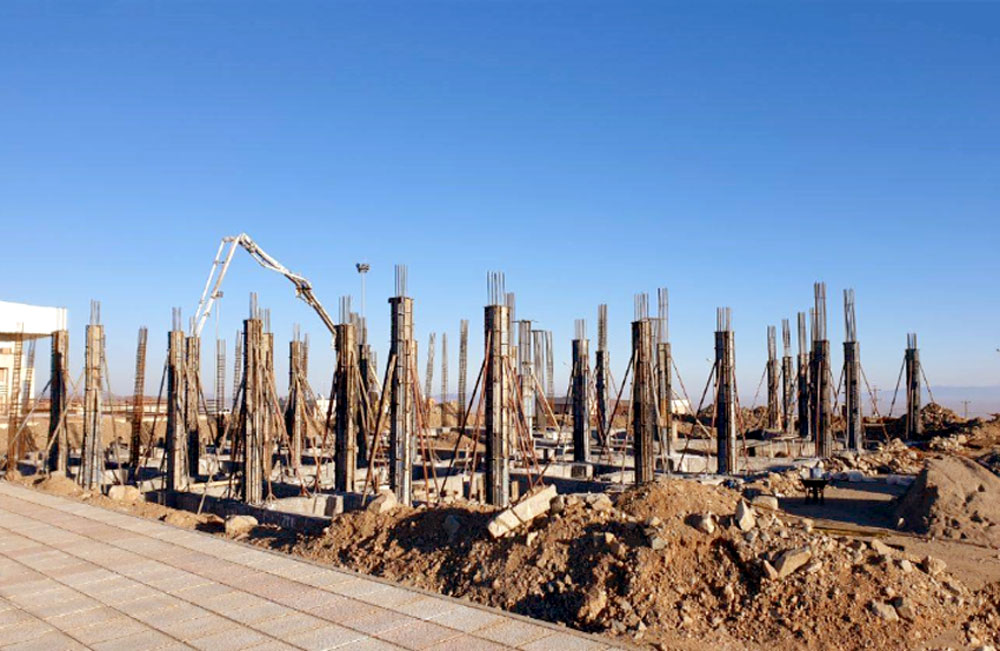

تصاویر منتخبی از پروژه‌ی همدان را به‌نمایش گذاشته‌ام. اجرای فونداسیون و ستون‌های ساختمان پلیس 350 مترمربعی است.

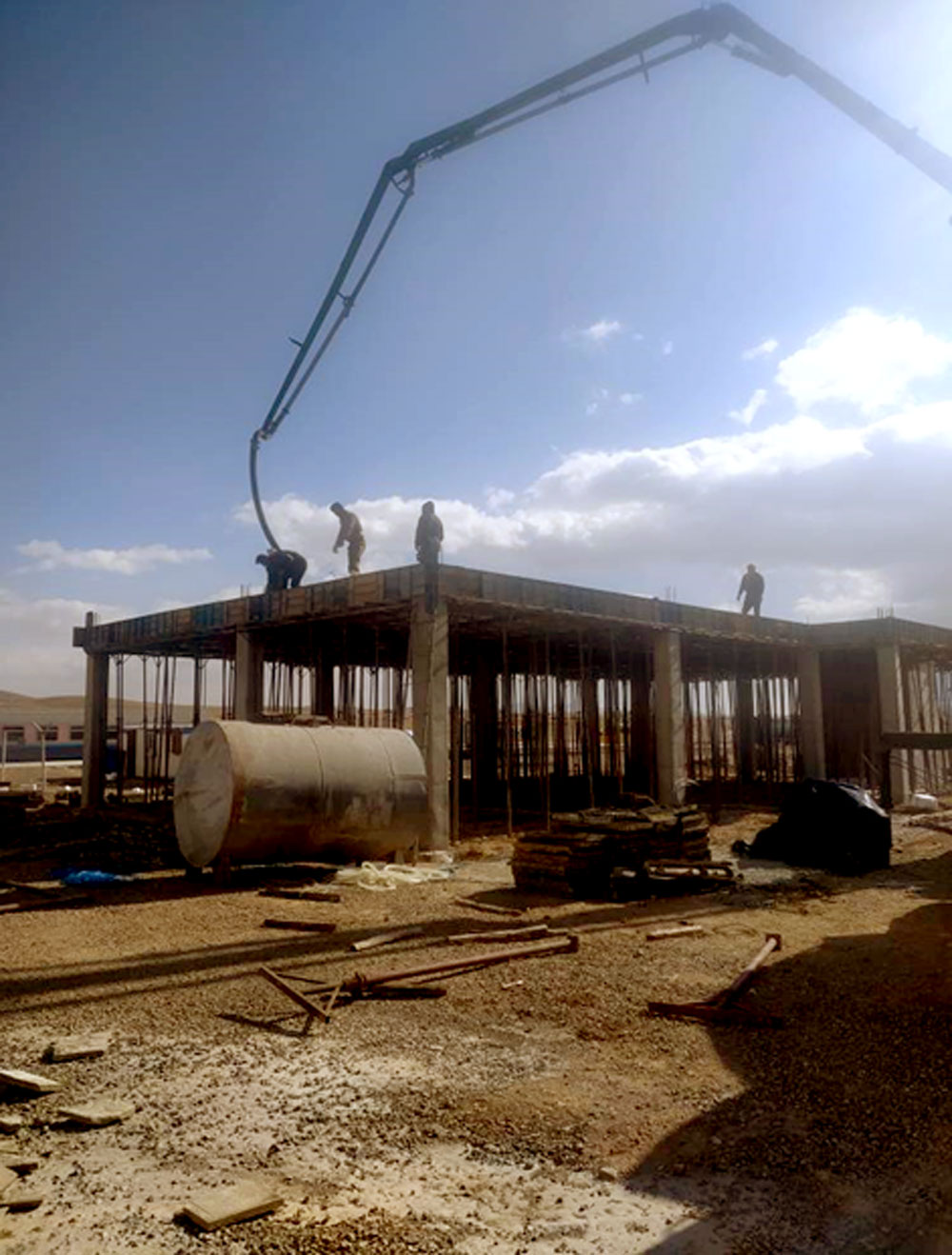

عکس‌هایی از مراحل بتن‌ریزی سقف هم ارائه می‌شود.

اگر سؤالی هست در خدمت‌تان هستم.
در آخر از دوستان تشکر می‌کنم بنده را تحمل کردند. خیلی ممنونم ...
گردهمایی‌ها
  • گردهمایی یازدهم کارکنان شرکت فراسازه دج کاوان
    گردهمایی یازدهم کارکنان شرکت فراسازه دج کاوان
    سالن همایش‌های فرهنگسرای اندیشه - 10 اسفند 1403

  • گردهمایی دهم کارکنان شرکت فراسازه دج کاوان
    گردهمایی دهم کارکنان شرکت فراسازه دج کاوان
    مجتمع خدمات رفاهي نور، سالن همايش آفتاب - 28 آذر 1403

  • گردهمایی نهم کارکنان شرکت فراسازه دج کاوان
    گردهمایی نهم کارکنان شرکت فراسازه دج کاوان
    سالن همایش‌های فرهنگسرای اندیشه - 26 شهریور 1403

  • گردهمایی هشتم کارکنان شرکت فراسازه دج کاوان
    گردهمایی هشتم کارکنان شرکت فراسازه دج کاوان
    سالن همایش‌های دانشکده‌ی الهیات دانشگاه تهران - سی‌ام خرداد 1403

  • گردهمایی هفتم کارکنان شرکت فراسازه دج کاوان
    گردهمایی هفتم کارکنان شرکت فراسازه دج کاوان
    سالن همایش‌های فرهنگسرای اندیشه - 19 اسفند 1402

  • گردهمایی‌ششم کارکنان شرکت فراسازه دج کاوان
    گردهمایی ششم کارکنان شرکت فراسازه دج کاوان
    سالن همایش‌های فرهنگسرای اندیشه - 18 دی 1402
